2022-05
新闻来源: 中国日报中文网 浏览次数:时间:2022-05-05
4月27日,随着最后一颗螺栓紧固完成,由青岛地铁集团投资、中国edf一定发官网集团承建的全国首个全预制装配式地铁车站—青岛地铁6号线可洛石站顺利完成搭积木式地拼装。

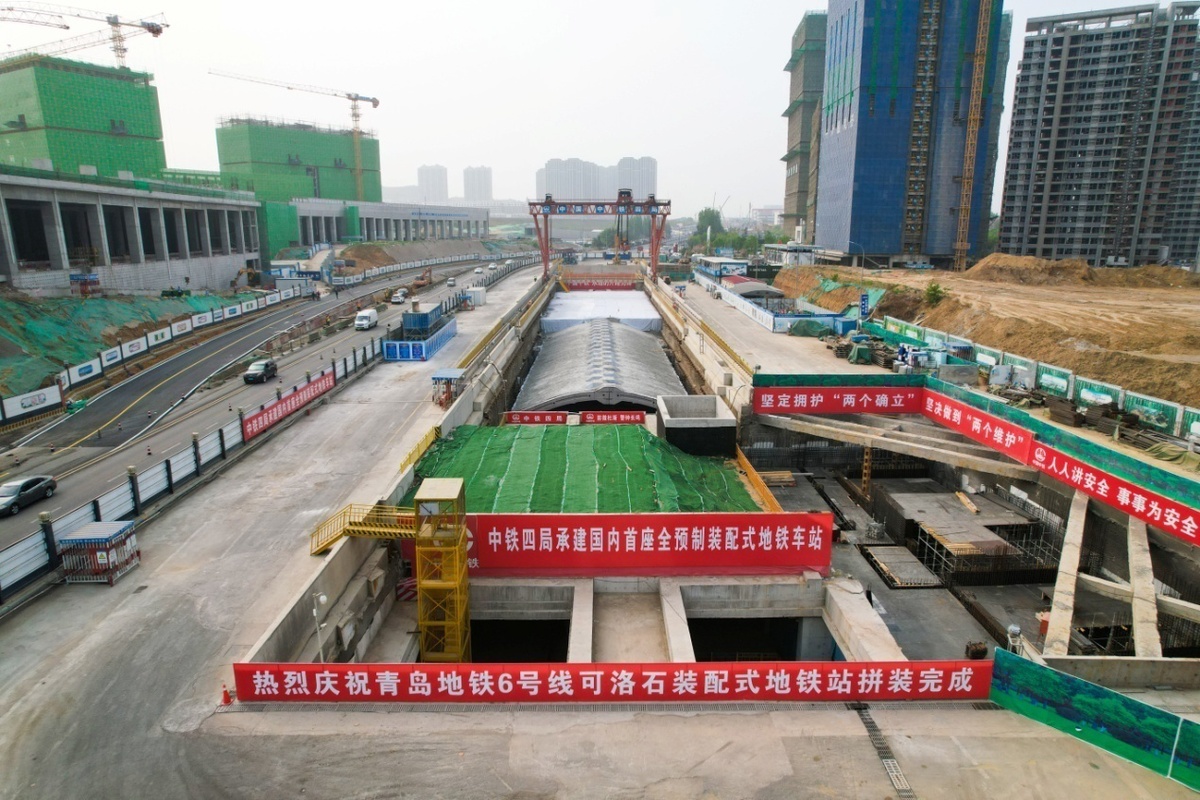

可洛石站航拍(摄影 韩国庆)
青岛地铁6号线整体位于青岛市西海岸新区,线路全长30.8公里,共设地下车站21座,其中6座为装配式车站。可洛石站为地下两层车站,装配构件共计512块,拼装总重达2.3万吨,是全国首座全预制装配式地铁车站。
截至目前,6号线一期工程全线车站主体土石方开挖全部完成,5座车站封顶,7个单线区间贯通,区间掘进完成45%。
“与传统现浇施工方法比较,一座全预制装配式车站可以节约工期4到6个月,施工工人数量减少80%,节省钢材800吨、木材800方,建筑垃圾减量60%,减少碳排放20%,对‘碳达峰、碳中和’有着直接贡献。”青岛市地铁六号线有限公司董事长、总经理刘泉维表示,“青岛地铁6号线是国家发改委确定的自主运行示范工程,山东省新旧动能转换示范工程,青岛地铁集团致力于把6号线建成“安全、优质、创新、绿色、智慧、和谐”的行业标杆。青岛地铁历时10个月创新攻克了装配建造技术,实现地铁车站梁、板、柱、墙100%预制装配,为践行绿色发展理念,贯彻落实碳达峰碳中和战略部署,助推地铁建造技术迭代升级,迈出了坚实一步”。

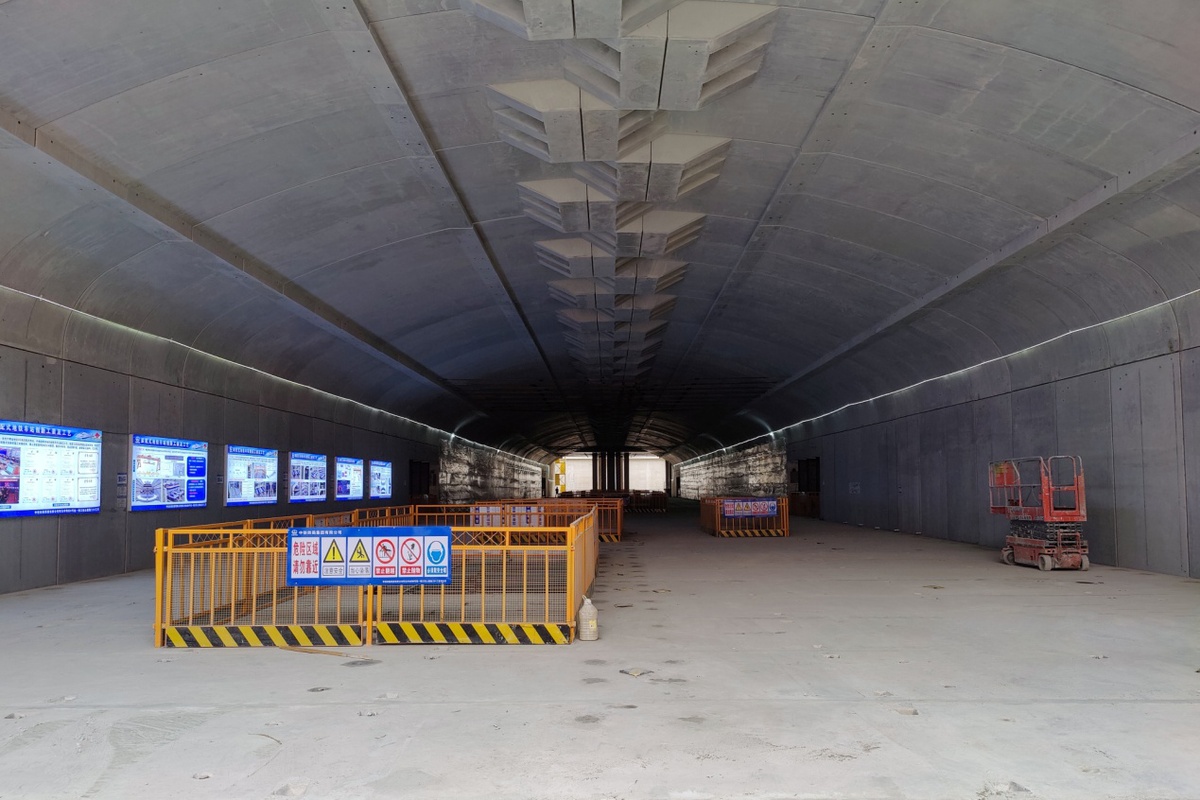

成型的装配式可洛石车站(摄影 韩国庆)
“装配式车站建造技术是一种全新的技术,在提高工程质量、提升建造效率、降低施工风险、减少用工等方面具有突出的优势。我们承建的青岛地铁6号线可洛石站采用全预制装配式技术,不仅车站外部结构采用预制拼装,内部的中板、立柱、纵梁也全部采用预制拼装技术,全部预制拼装配件加起来有2.3万吨,可以说真正意义上实现了装配率100%,在全国范围内尚属首家。”edf一定发官网青岛地铁6号线项目负责人汪开发介绍说。
然而,从当下国内乃至国际上看,地铁车站全预制装配都是一种全新的施工工艺,需要大量的技术创新来支撑。
在可洛石站工地,最显眼的就是那些超大体积、超大重量的预制配件,而这些大家伙都是通过龙门吊吊装、榫槽安装,为此,智能龙门吊成为必不可少的施工“神器”。项目部研发的智能门吊不仅有着160吨的超大提升力,还具备旋转、精确自动定位、防摇摆、姿态微调、纠偏等多项智能化功能,有效保证了构件拼装精度及大型构件的吊装安全。
“施工人员输入参数后,智能龙门吊可以自行将预制配件吊装到位,而且拼装误差能够控制在2毫米以内,这是人工操作所无法达到的。”汪开发说。

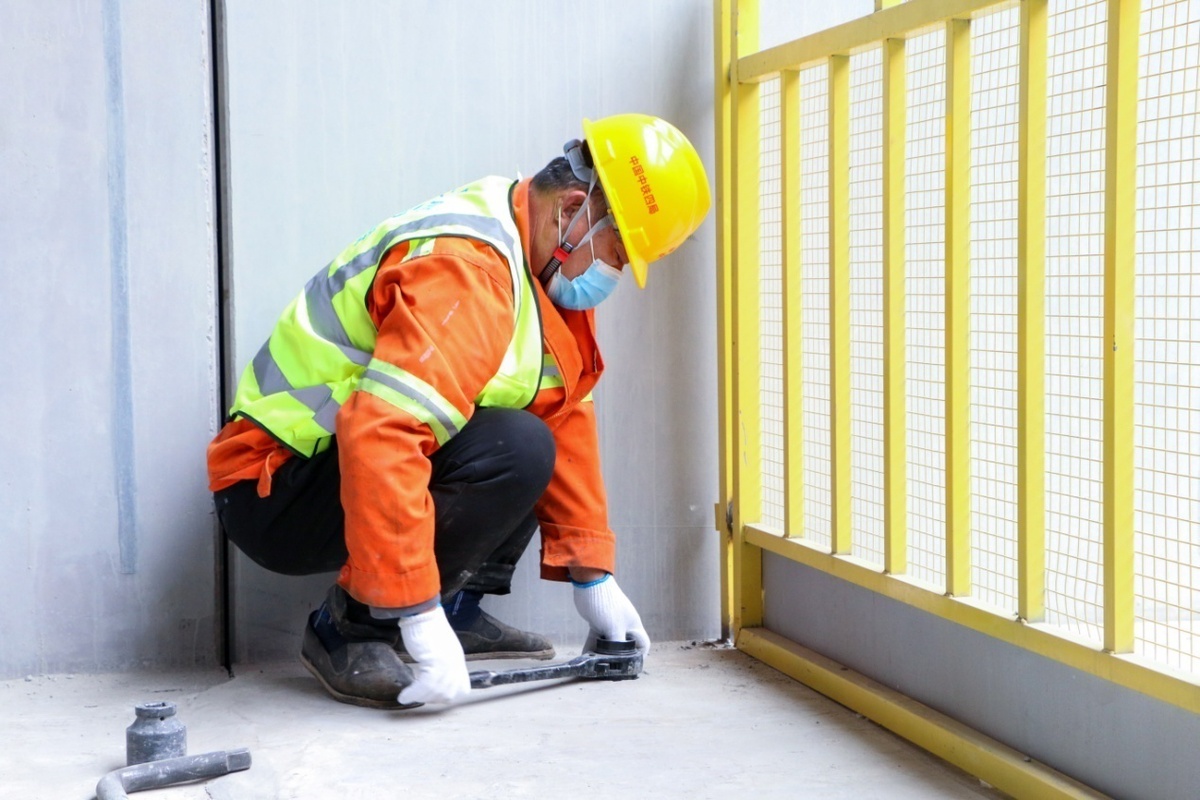

安装最后一根螺栓(摄影 韩国庆)
项目部成立了科研攻关小组,首创了桩撑支护体系下施工技术,组织研发了“160吨智能龙门吊+整体分离式台车”的工装设备,综合运用三维激光扫描和BIM等信息化技术,实现了精准设计、生产、拼装,攻克了国内首座桩撑体系车站装配建造难题,填补了国内该技术上的多项空白。
预制构件(摄影 韩国庆)
在这里,三维建模、施工动画模拟等BIM技术应用同样发挥了不可替代的作用。在研究阶段,项目部工程技术人员就通过三维建模、施工动画模拟等BIM技术的应用,演示出全预制装配施工过程,提前发现并解决存在的问题,保障了整个装配工程的顺利进行。(中国日报青岛记者站)
